La Contraloría General de la República, a través de 14 informes emitidos desde agosto de 2024, ha alertado sobre diversos riesgos en la ejecución de obras del Proyecto Hidráulico Tinajones, infraestructura clave para la actividad agrícola en el valle Chancay-Lambayeque. Las principales observaciones incluyen posibles pagos por trabajos no ejecutados, retrasos en la presentación de expedientes adicionales y deficiencias en el control de metrados en las valorizaciones.

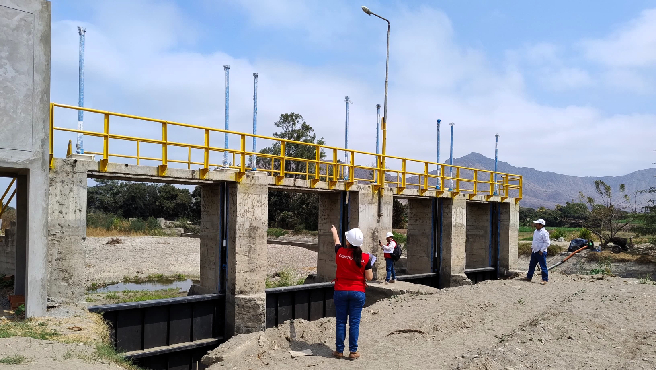

Uno de los casos corresponde a la rehabilitación de la bocatoma Racarumi, en el distrito de Chongoyape. De los cinco informes emitidos en este periodo, el Informe Nº 036-2024-OCI/0610-SCC evidenció que en la valorización Nº 6 se aprobaron metrados no ejecutados, lo que generó un riesgo de pagos indebidos por más de S/ 1 millón. Además, el contratista no presentó un cronograma acelerado para culminar el proyecto, que cuenta con una inversión de S/ 7 747 178 y busca garantizar el adecuado funcionamiento del sistema de riego.
Asimismo, el Informe Nº 050-2024-OCI/0610-SCC alertó que en la valorización N.º 7 se aprobaron y pagaron metrados no ejecutados, lo que resultó en un desembolso indebido de S/ 31 324.
Por otro lado, en la rehabilitación, protección y encauzamiento del repartidor La Puntilla, el partidor desaguadero y el desarenador del Sistema Hidráulico Mayor Tinajones, en Pátapo, se identificaron retrasos en la presentación del expediente de una prestación adicional. Según el Informe Nº 044-2024-OCI/0610-SCC, esto ponía en riesgo la culminación de la obra, cuyo valor asciende a S/ 8 839 116, afectando la funcionalidad del sistema ante posibles crecidas del río Chancay. Para esta obra, se han emitido tres informes de control en el mismo periodo.
En la limpieza y descolmatación del canal Taymi Antiguo, que atraviesa los distritos de Tumán, Mesones Muro, Chiclayo y Ferreñafe, se aprobó la valorización Nº 4 con metrados superiores a los consignados en los planos post construcción. Según el Informe Nº 034-2024-OCI/0610-SCC, esta situación generaba el riesgo de pagos por servicios no ejecutados. La obra tiene un presupuesto de S/ 1 999 172, y en el periodo evaluado se han emitido dos informes de control.
Finalmente, en la reparación del dique lateral izquierdo en Cerro Blanco, La Ramada, San Carlos y bocatoma Racarumi, la Contraloría emitió cuatro informes en los que se destacan aprobaciones indebidas de metrados en la valorización Nº 5, según el Informe Nº 038-2024-OCI/0610-SCC. Esta situación podría haber generado pagos irregulares en una obra con una inversión total de S/ 7 861 503.
